컨버젼에는 두가지 방식이 있다.
- Conversion
- New install
자세한 내용은 해당 링크의 표를 참고하길 바란다.
https://www.ksug.kr/bbs/board.php?bo_table=partner_contents&wr_id=26&page=1
[코오롱베니트] S/4HANA로의 전환, Conversion과 New Install 어떤 것이 더 좋을까? > 파트너 컨텐츠 | KSUG-
S/4HANA 적용 방식으로는 데이터 및 프로그램을 그대로 사용하는 Conversion과 신규 설치하여 모든...
www.ksug.kr
1년 전에는 new install 방식으로 컨버젼 프로젝트를 진행했는데
이번에는 SUM을 이용한 첫번째 방식으로 프로젝트를 진행하게 되었다.

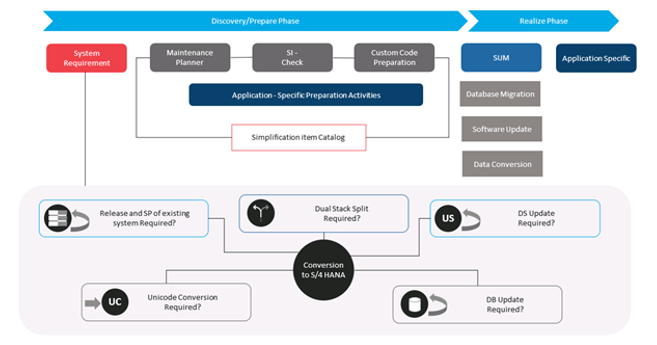

[ 시스템 요구사항 ]
시스템을 평가하고 OS,DB, Stack 등에 대한 호환성을 확인해야 함.
* S/4 커널의 기술적 제한으로 인해 유니코드 필요.
( Legacy system이 유니코드가 아닌 경우 변환 먼저 수행)
* 이중 스택은 SAP HANA에서 지원되지 않습니다.
(필요한 경우 이중 스택 분할을 수행)
(이중 스택 : IPV4, IPV6 공동으로 지원하는 IP 프로토콜 스택 )
* ECC시스템은 6.0 이상이어야함.

1. Maintenance Planner : 비즈니스Function 및 Add-on에 대하여 S/4 HANA로 적용이 가능한지 점검하는 단계

· 비즈니스 Function기능이 Start Release system에서 전환되었지만 always_off로 정의된 경우 시스템 변환 불가능
· 비즈니스 Function기능이 Start Release system에서 꺼져있지만 always_on으로 정의된 경우 변환 중에 비즈니스 기능이 활성화 됨.
· 타겟 릴리스에서 비즈니스 기능이 customer_switchable로 정의되면 고객의 요구에 따라 활성화될 수 있음.

· S/4 HANA에 대해 인증되지 않은 추가 기능의 경우 트랙에서 중지됨.
2. SI-CHECK (simplification item check): 제공되는 Report를 통하여 Conversion을 진행할 수 있는지 사전 점검하는 단계
· T-code : SA38의 /SDF/RC_START_CHECKS 보고서 시작
· Simplification Item Check options 섹션에서 대항 SAP S/4HANA버전을 선택

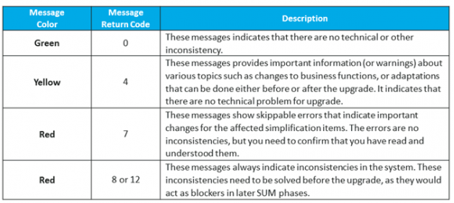

· 검사 모드 - 온라인 (검사 직후 결과 표시) / 백그라운드 모드
· 검사 실행하여 확인 후 일관성 검사

3. Custom Code Migration : Simplification List와 CBO 프로그램이 상충되는지 확인하는 단계
i. Custom Code Analysis
* ABAP Call monitor나 Usage 절차 로그에 따라 사용하지 않는 코드 제거
ii. Custom Code Adaptation
* SAP HANA 관련 변경 사항 확인 ( ex. Order by / Data model 변경사항)
* SPDD,SPAU tool 이용해서 적용처리
* SI-check 를 통해서 나온 이슈나 오류 처리
4. General And Application-Specific Preparations : 각 모듈 및 Application/Industry solution에 대해 사전에 점검 및 조치하는 단계 (각 영역별 Notes적용 및 Setting 사항 점검)
5. Software Update Manager : S/4HANA로 기술적으로 Conversion하는 단계로서 SUM Tool사용
6. Application-Specific Follow-Up Activities : Conversion 완료 후 점검 및 조치
· Adapting Database Extensions to SAP S4HANA
* 기존 View가 사용되지 않음에 따라 CDS VIEW를 이용한 확장 작업
· Output Management
* bgRFC configuration has been set up
* Storage system and category have been maintained
* BRFplus is active and usable
* Adobe Document Services is available (when using Adobe Forms)
· Follow-On activities for the Conversion of Authorizations
* PFCG
· Follow-On activities for SAP Fiori UX Enablement (incl.Authorizations)
* Readiness Check 단계에서 모듈별로 필요한 Fiori App에 대한 가이드 제공
* 필요한 APP 선택
* Business role 정의
* PFCG Role 정의
* Menu 정의
'Ⅰ. ERP > 7. 프로젝트' 카테고리의 다른 글
[S/4 Conversion] SAP Conversion 일정순서 및 설명 (0) | 2022.08.22 |
---|---|
sap 최대 GUI 세션 창 수 늘리는 방법 (0) | 2022.04.08 |
[CTS] CTS 개념 및 방법 (0) | 2022.03.29 |
[CTS] 서버 및 Client Dependent DATA 개념 정리 (0) | 2022.03.29 |
FI 주니어를 위한 SAP 전표 지식 (0) | 2021.11.26 |
